Uzdužni profil pruge Sarajevo – Ploče, 1962. god.

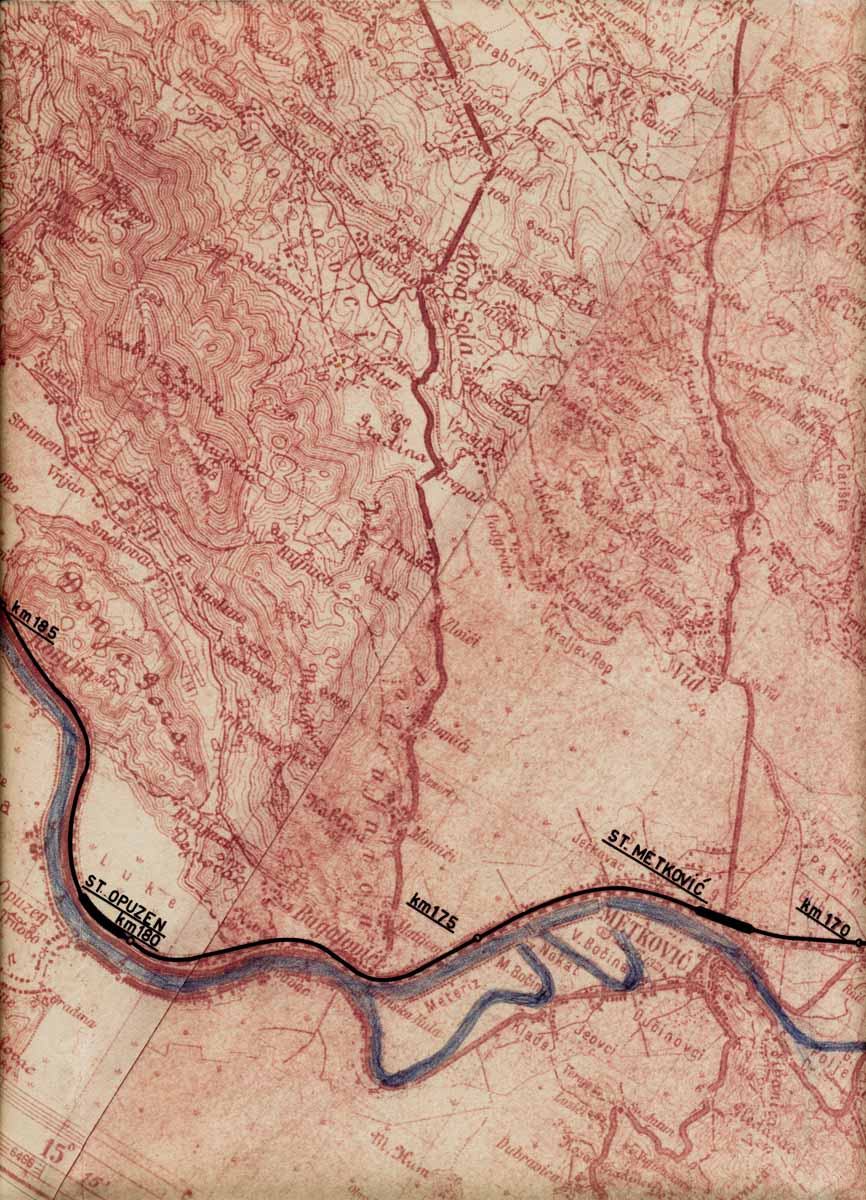

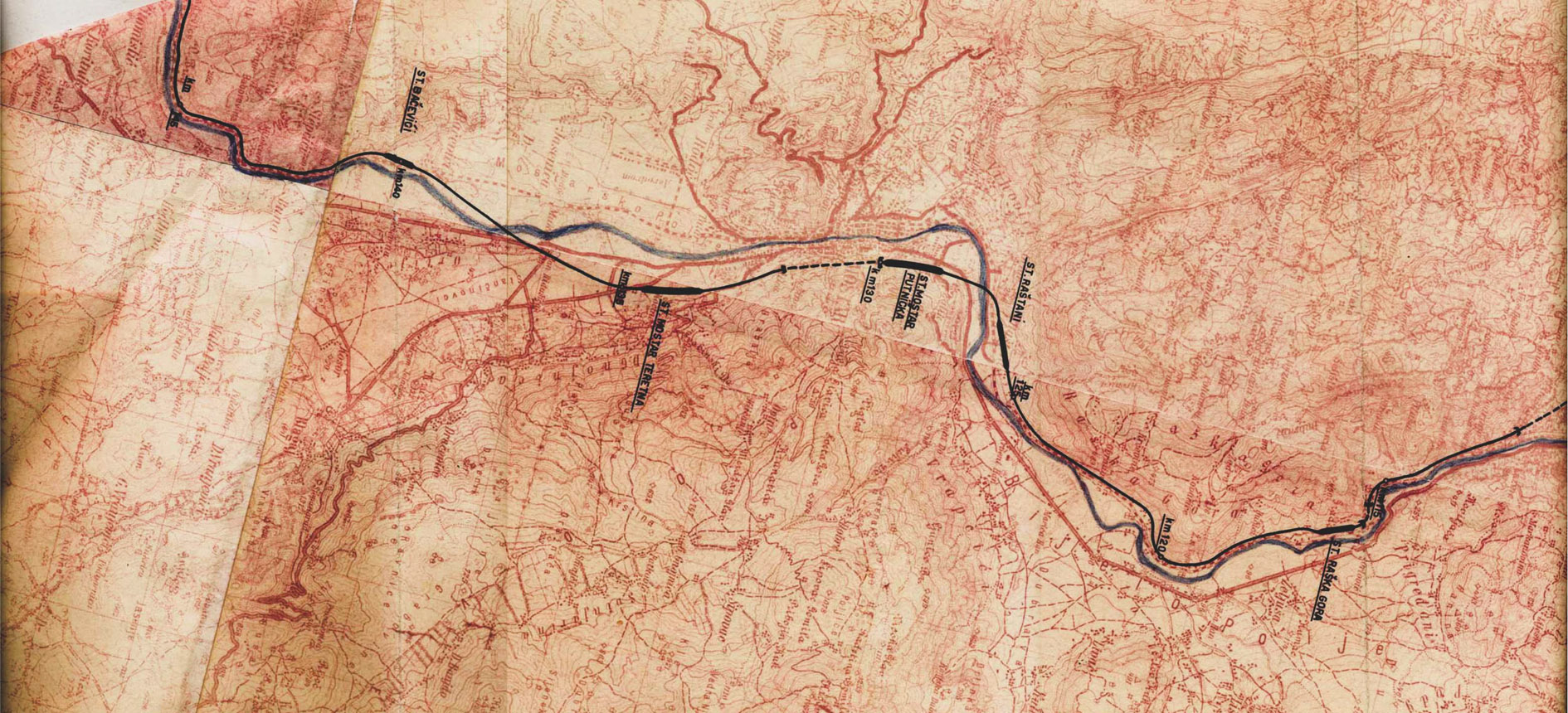

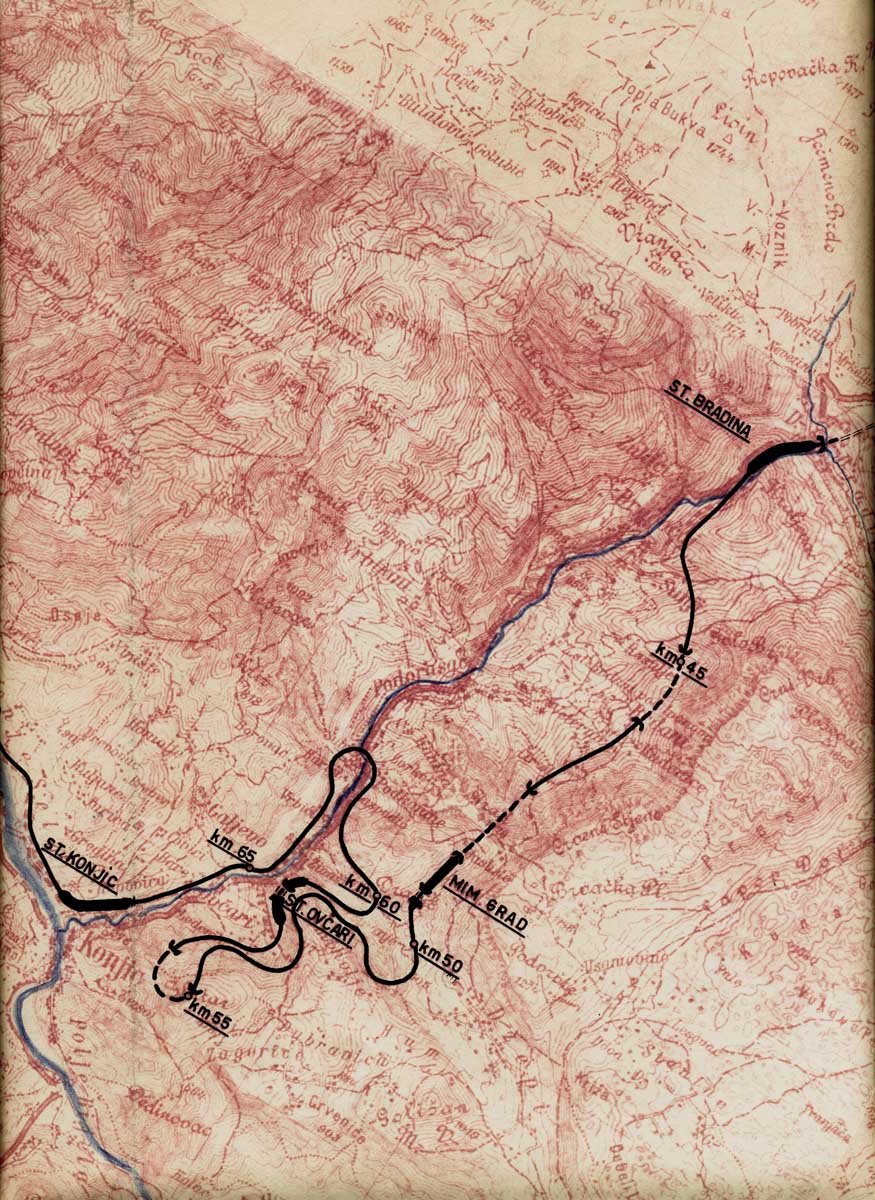

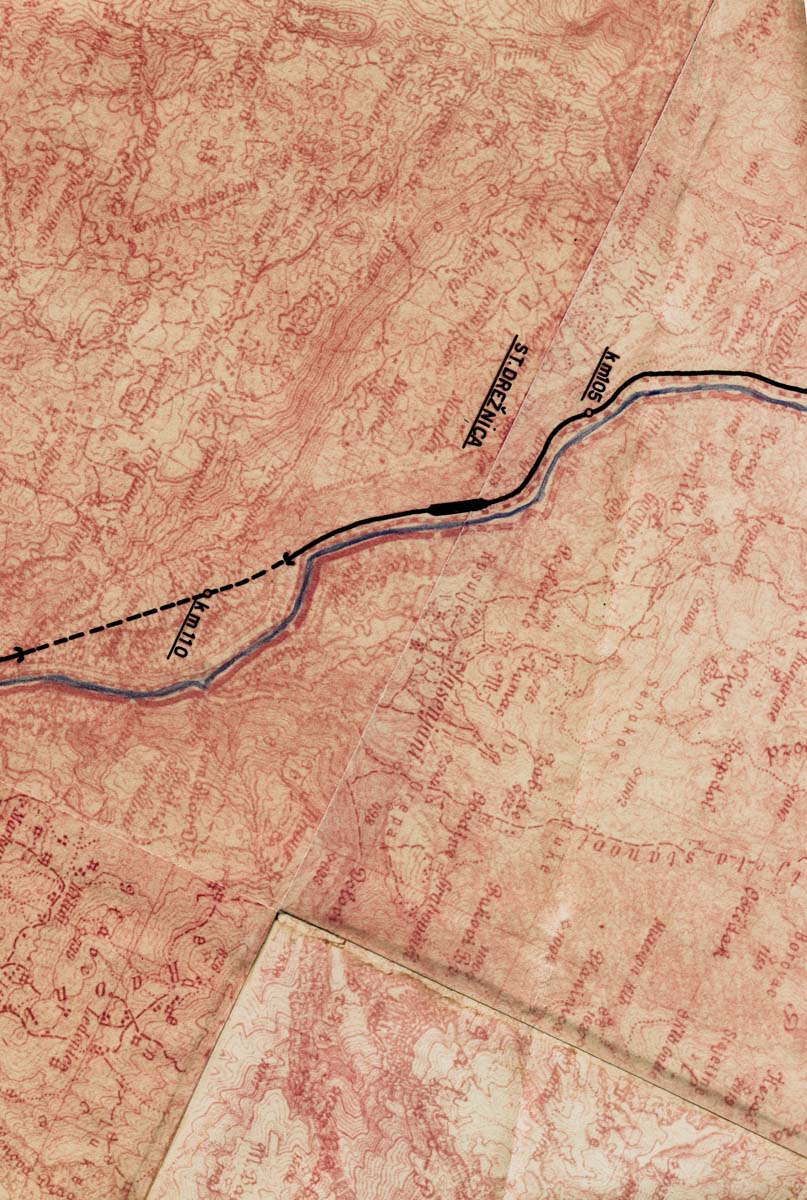

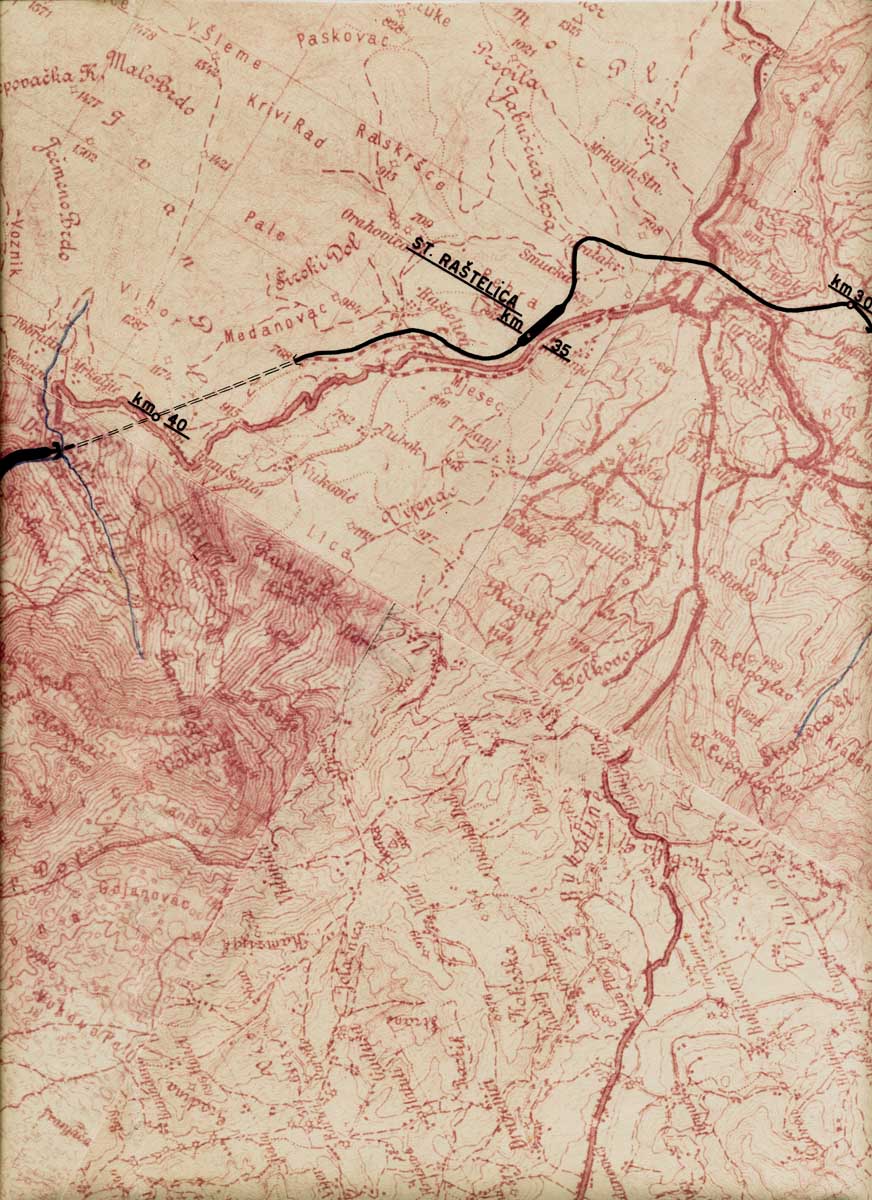

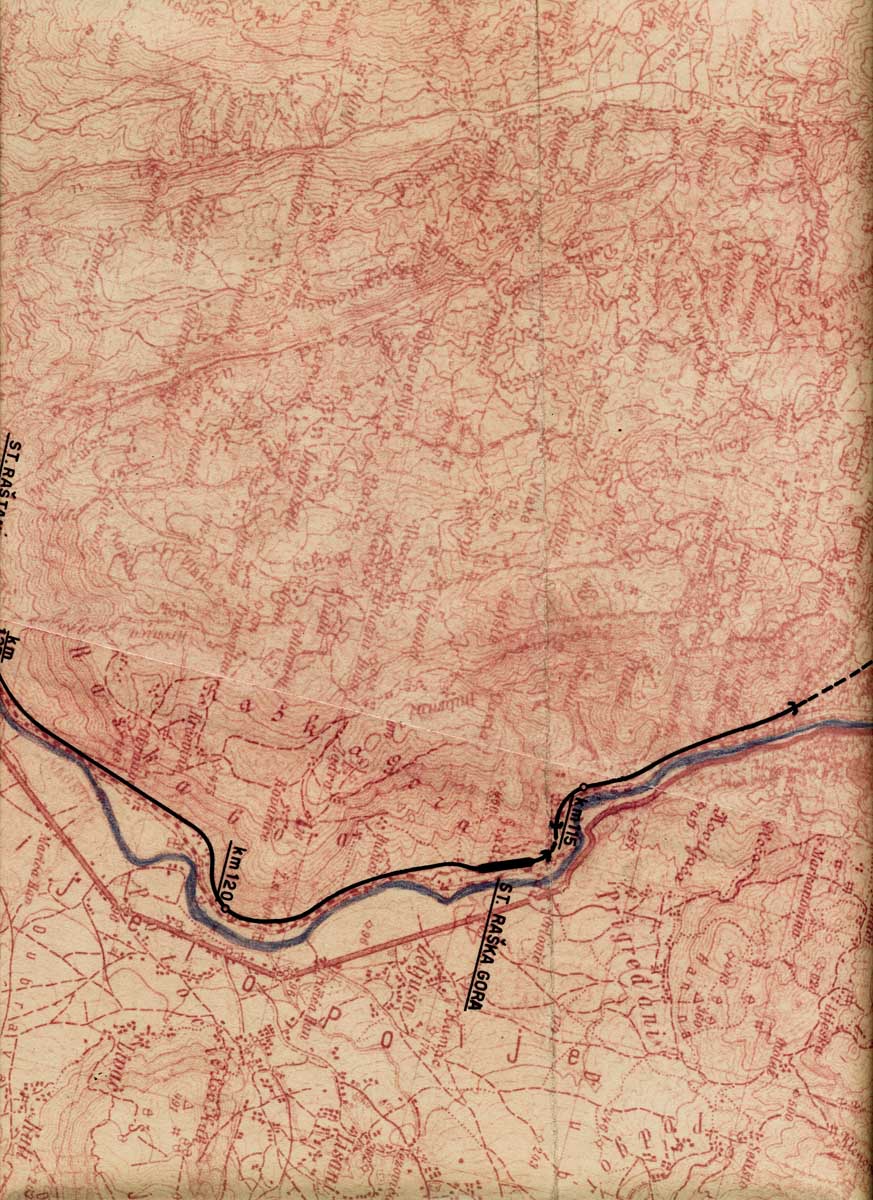

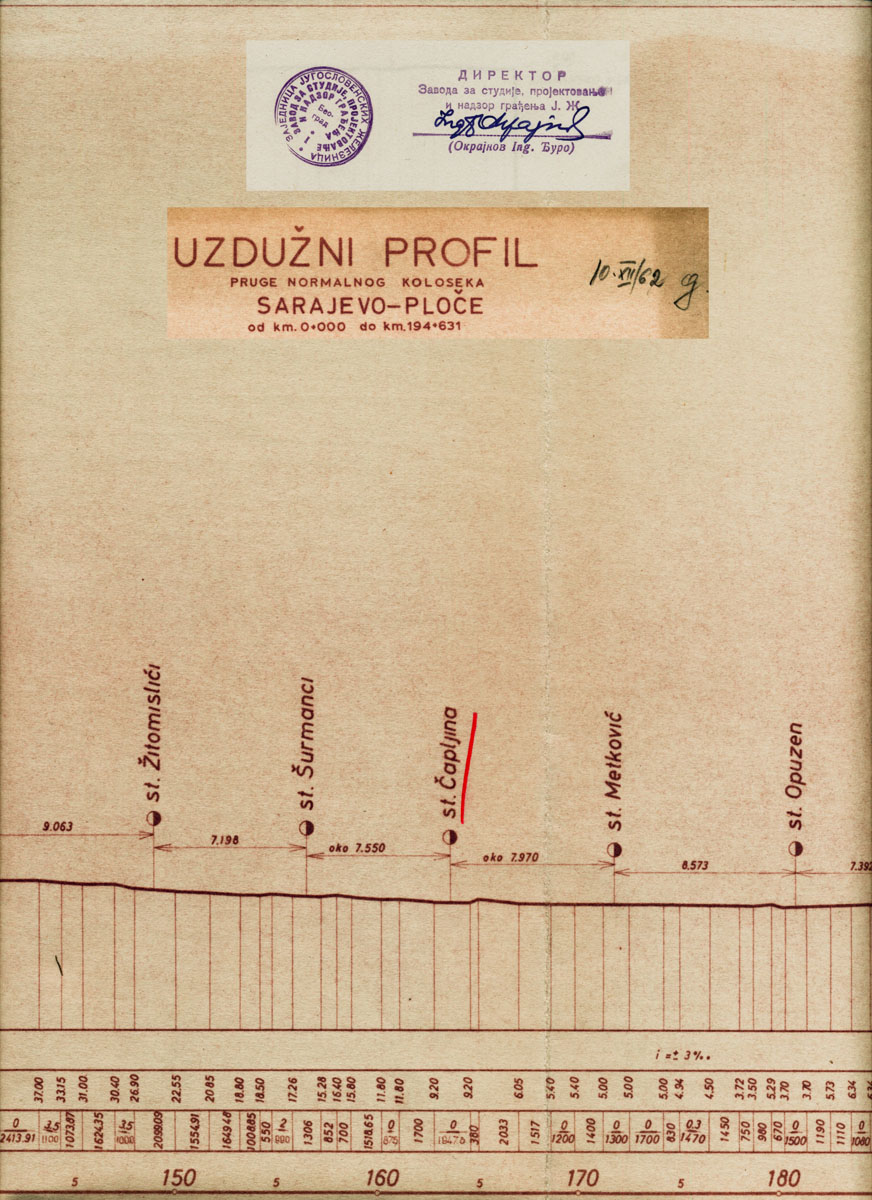

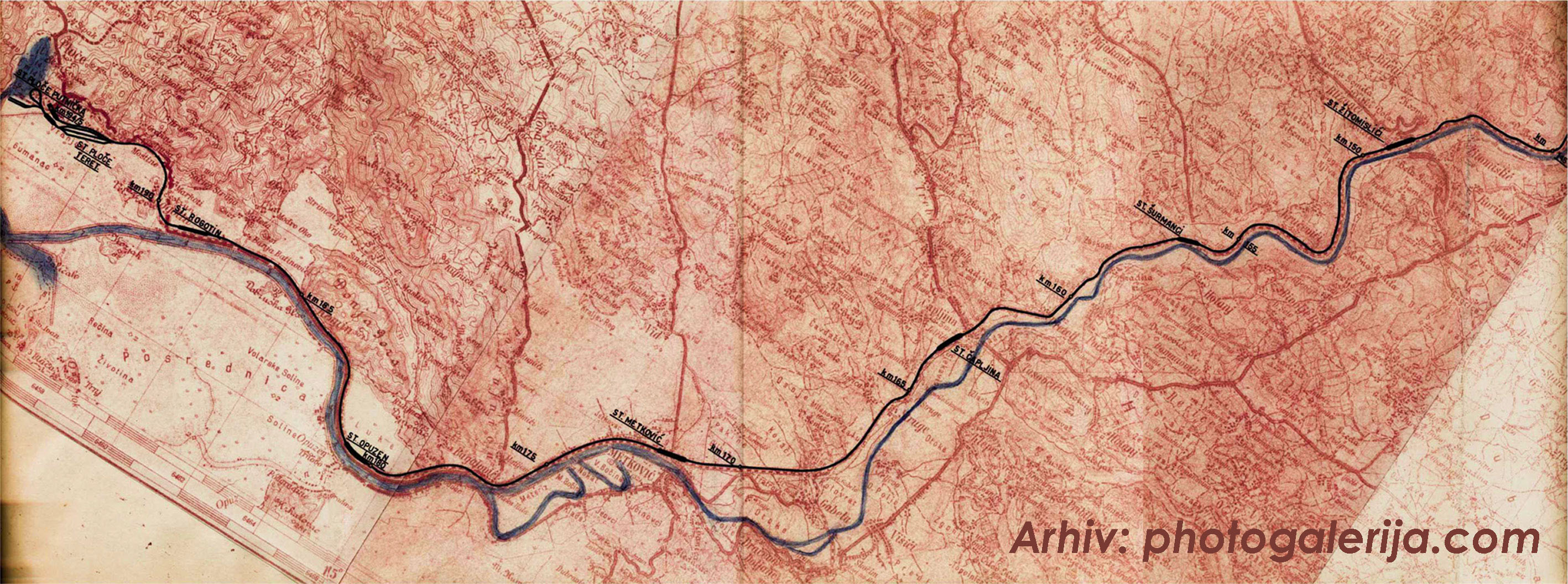

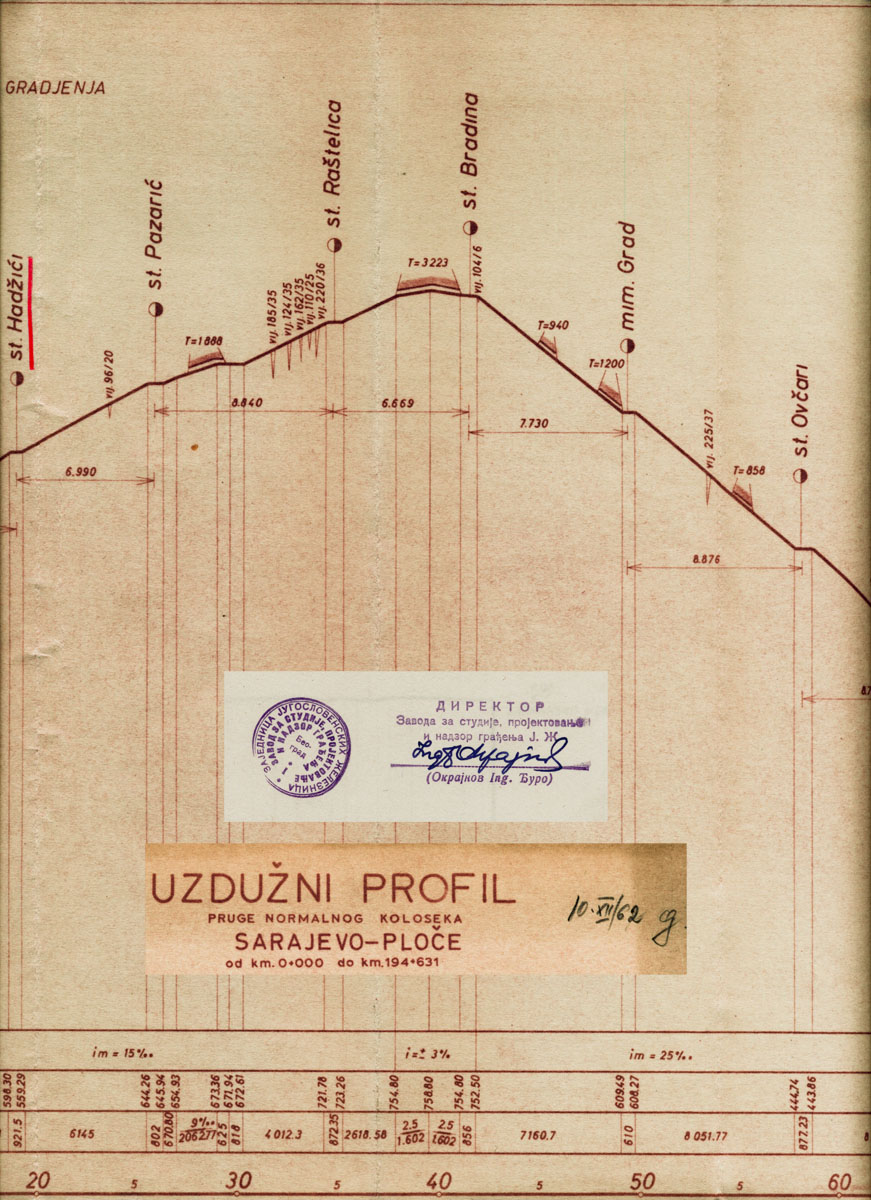

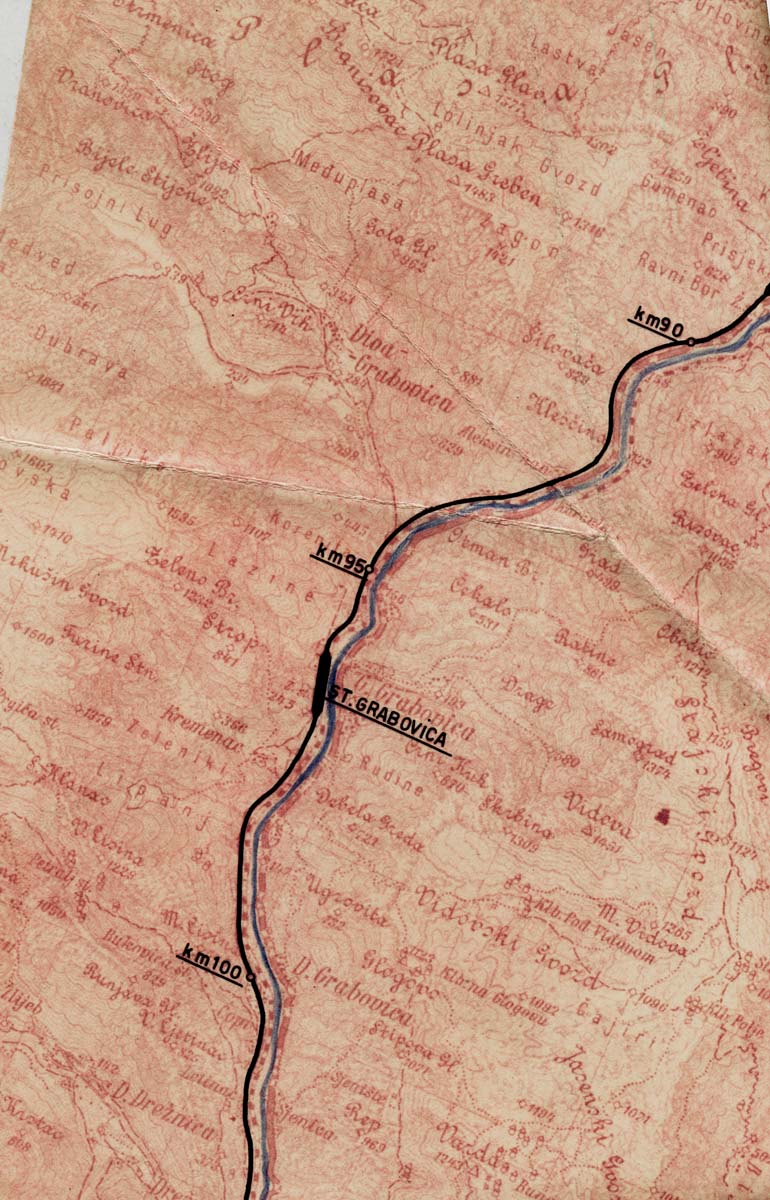

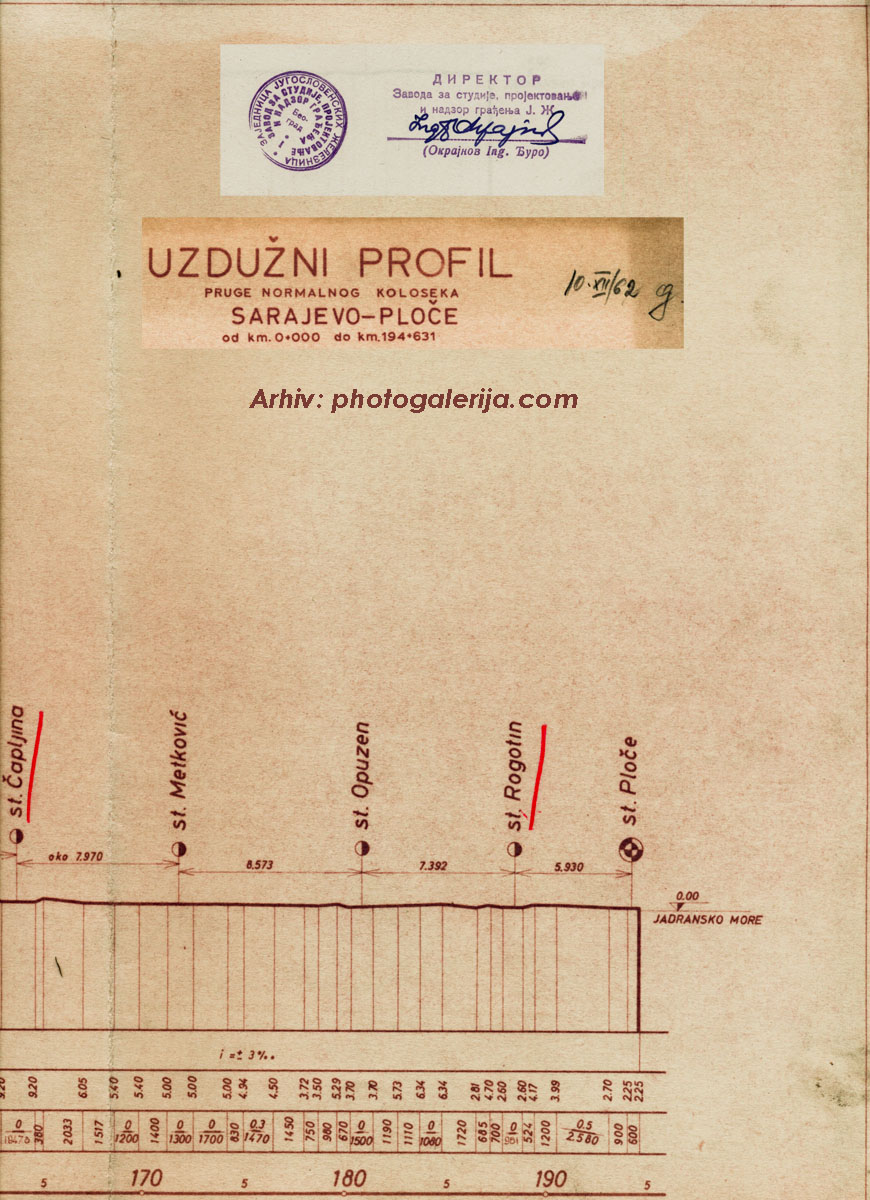

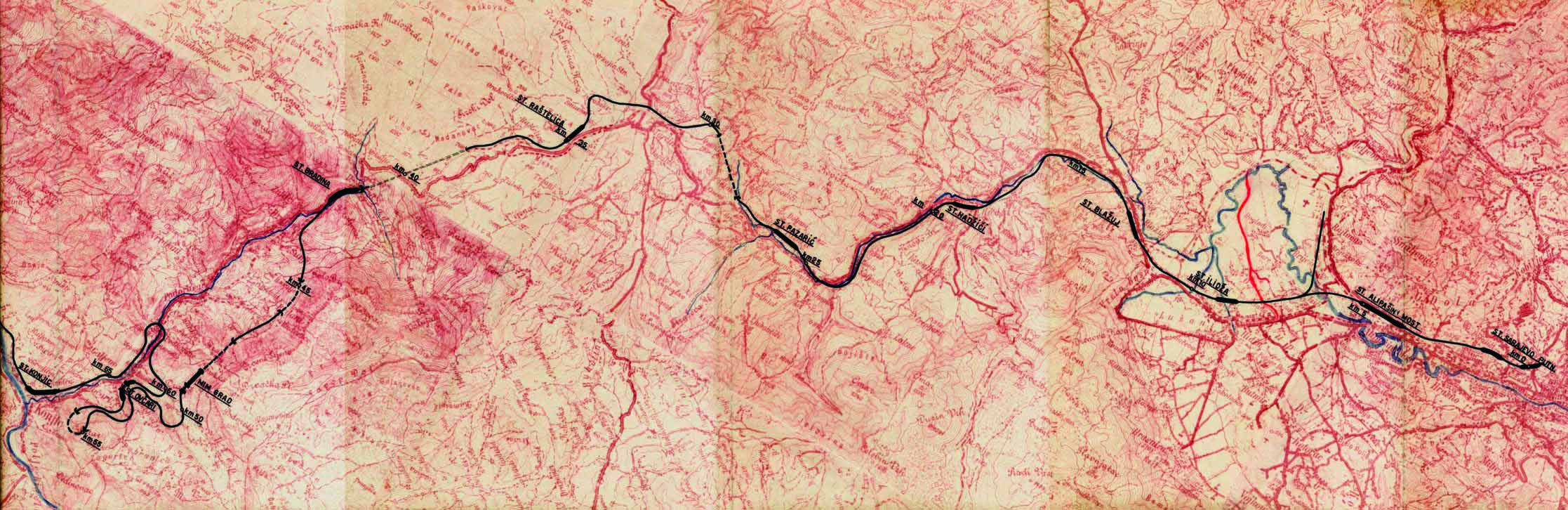

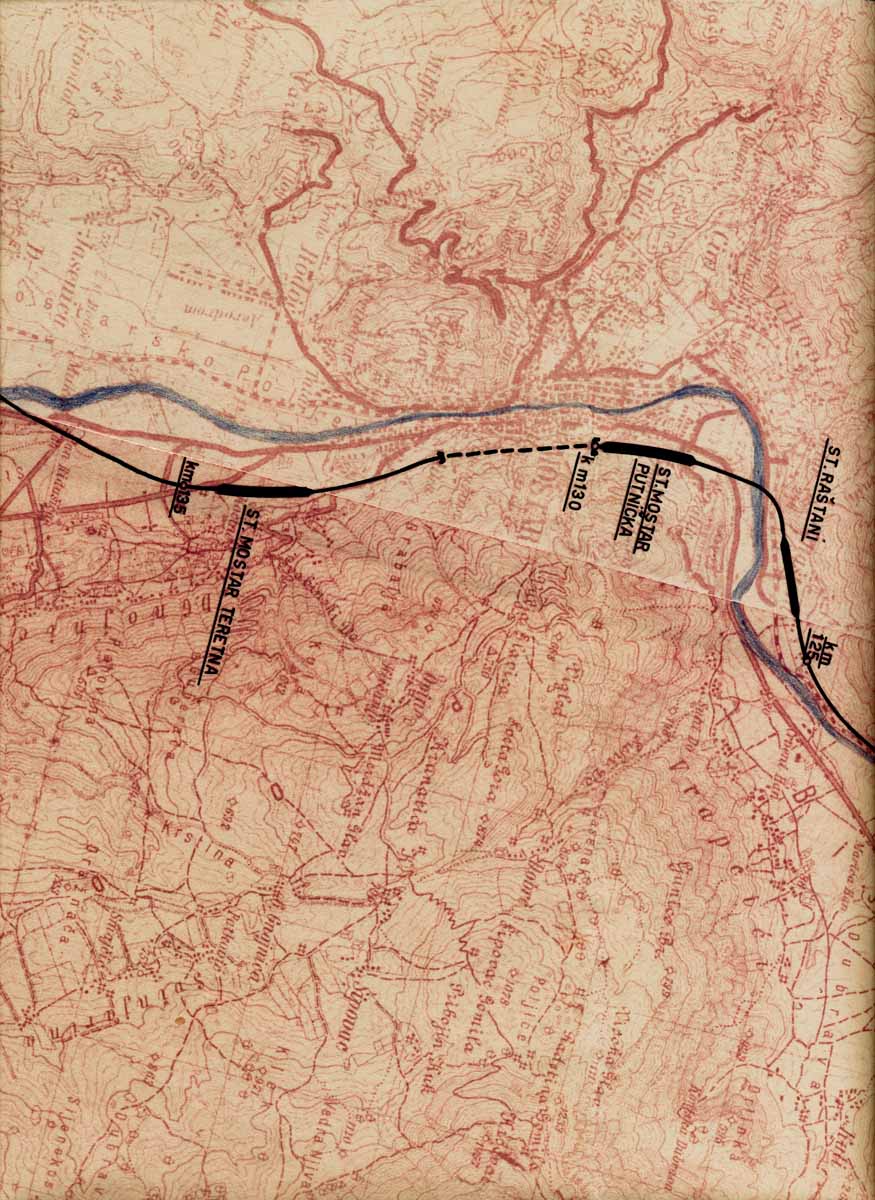

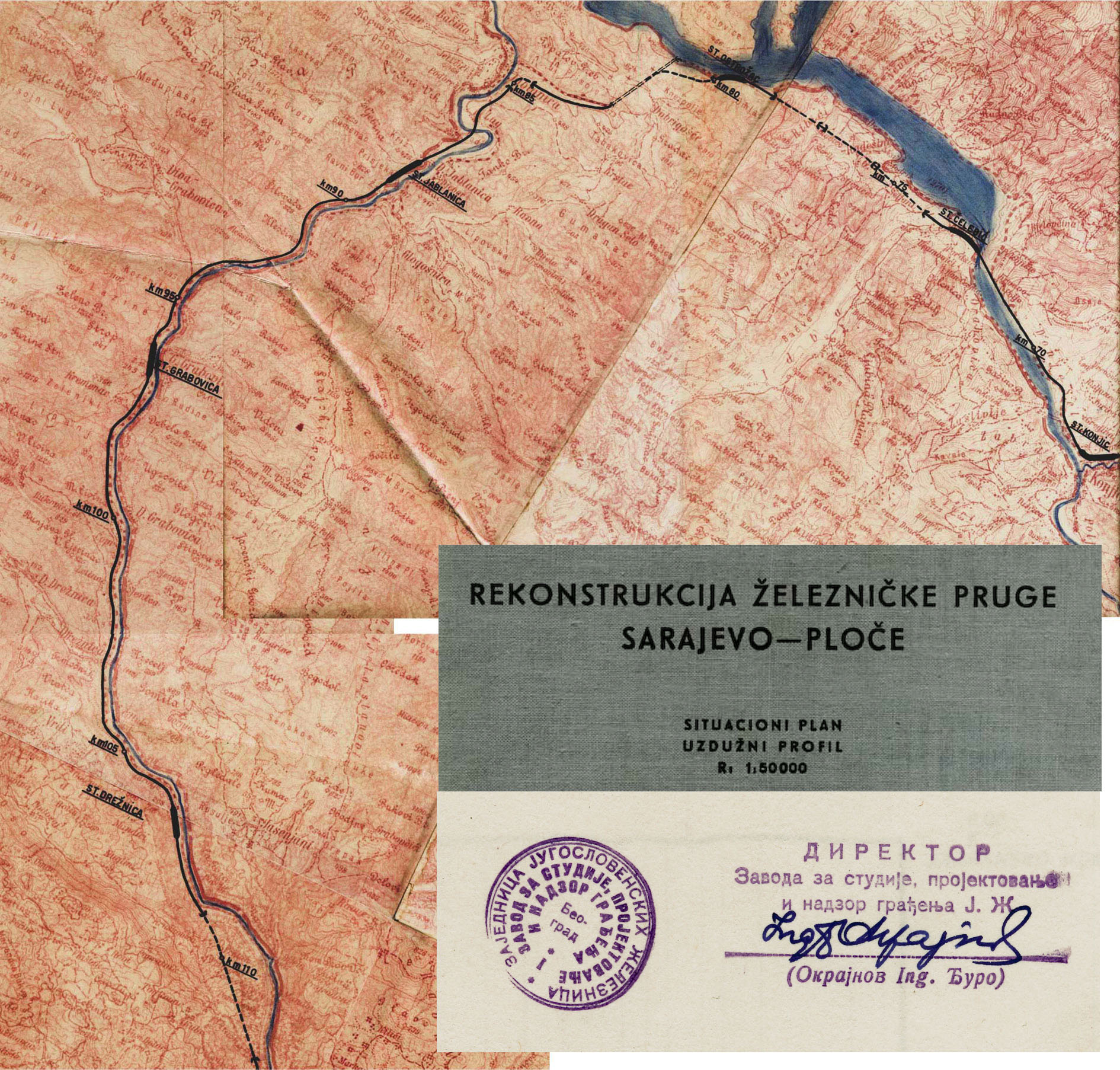

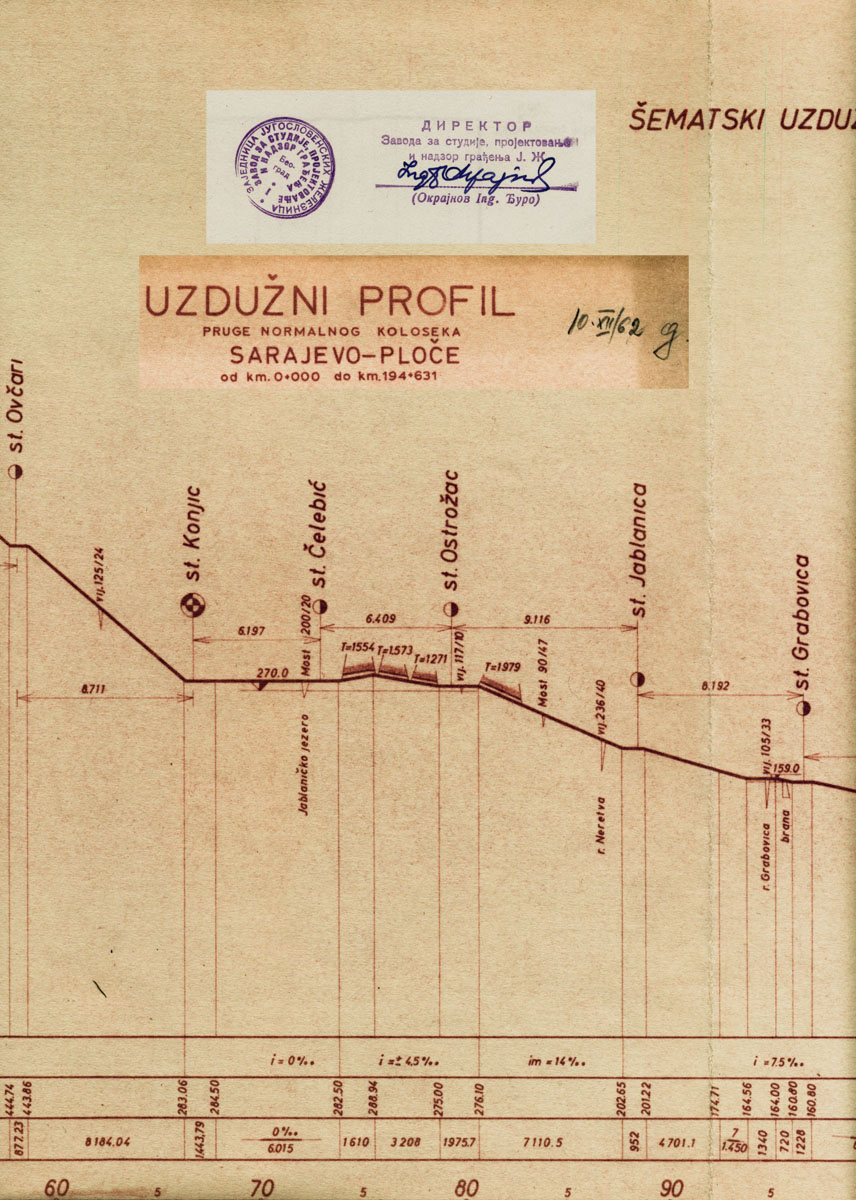

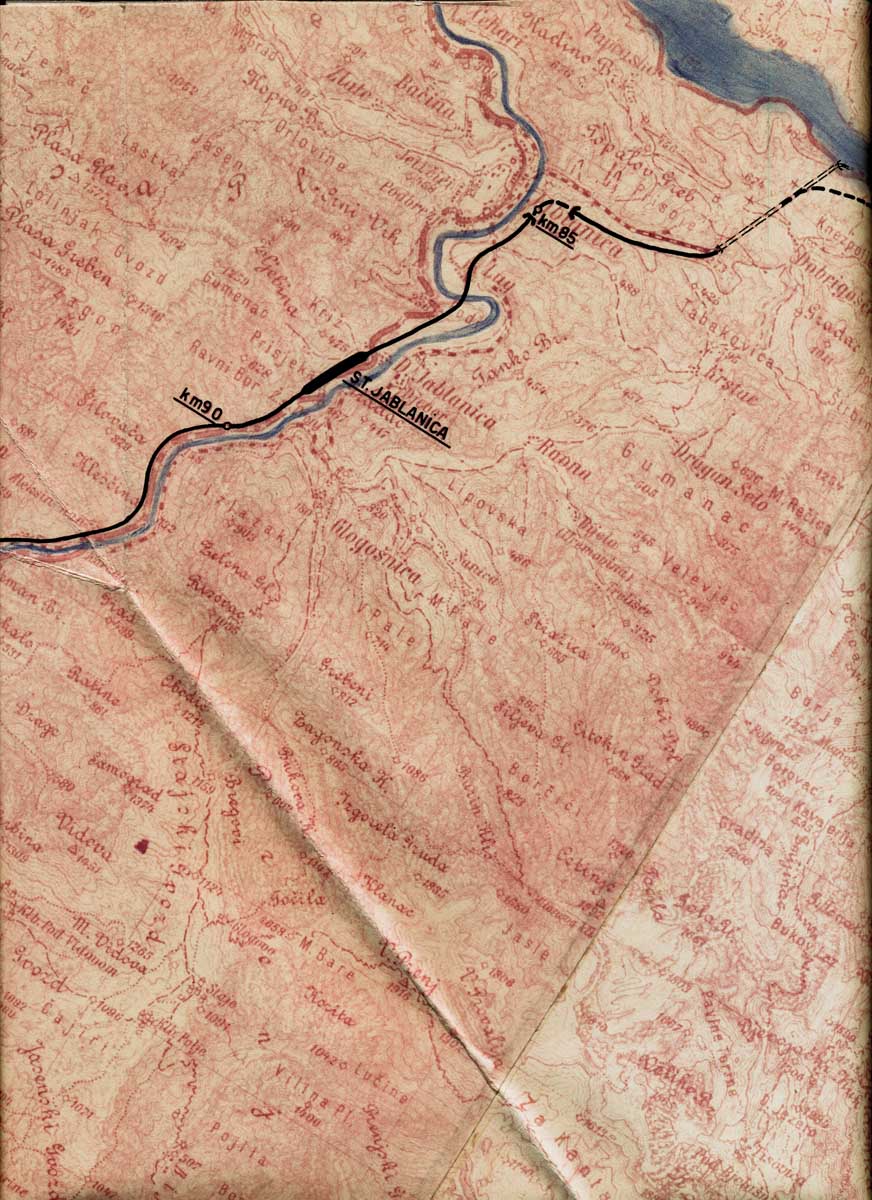

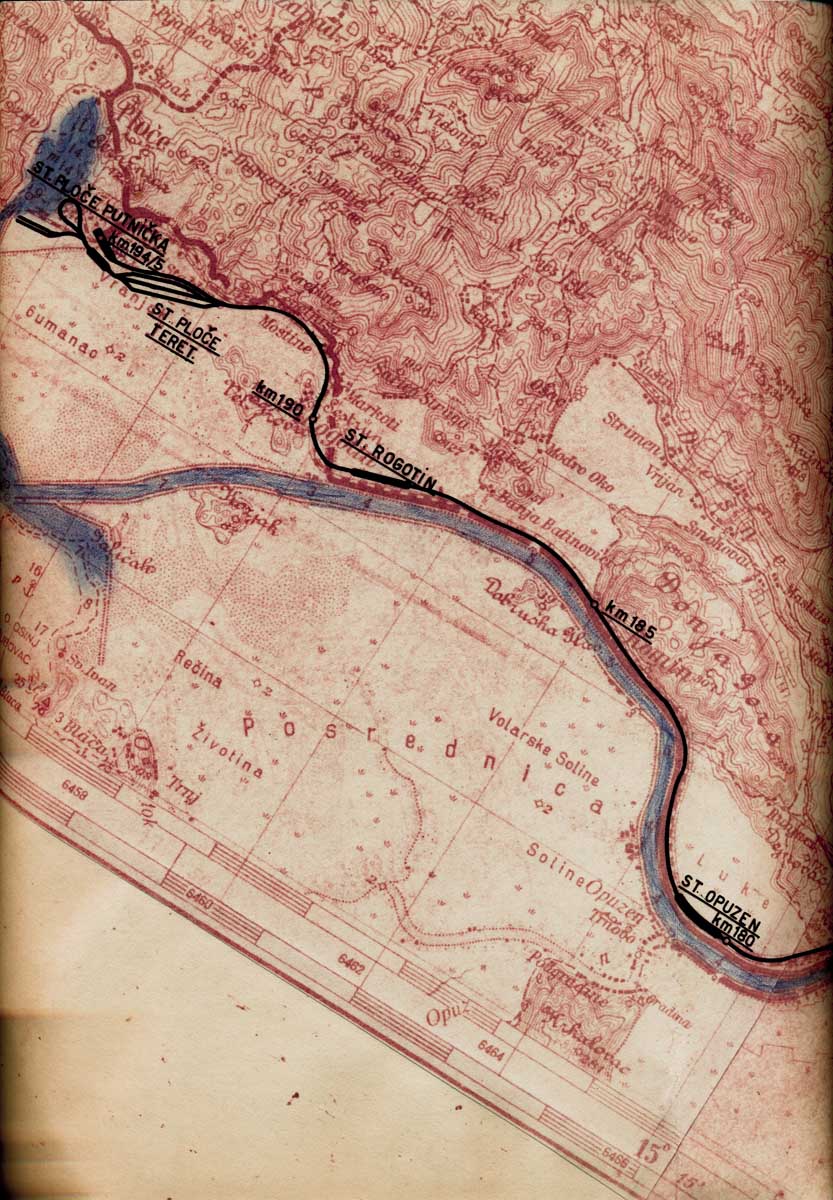

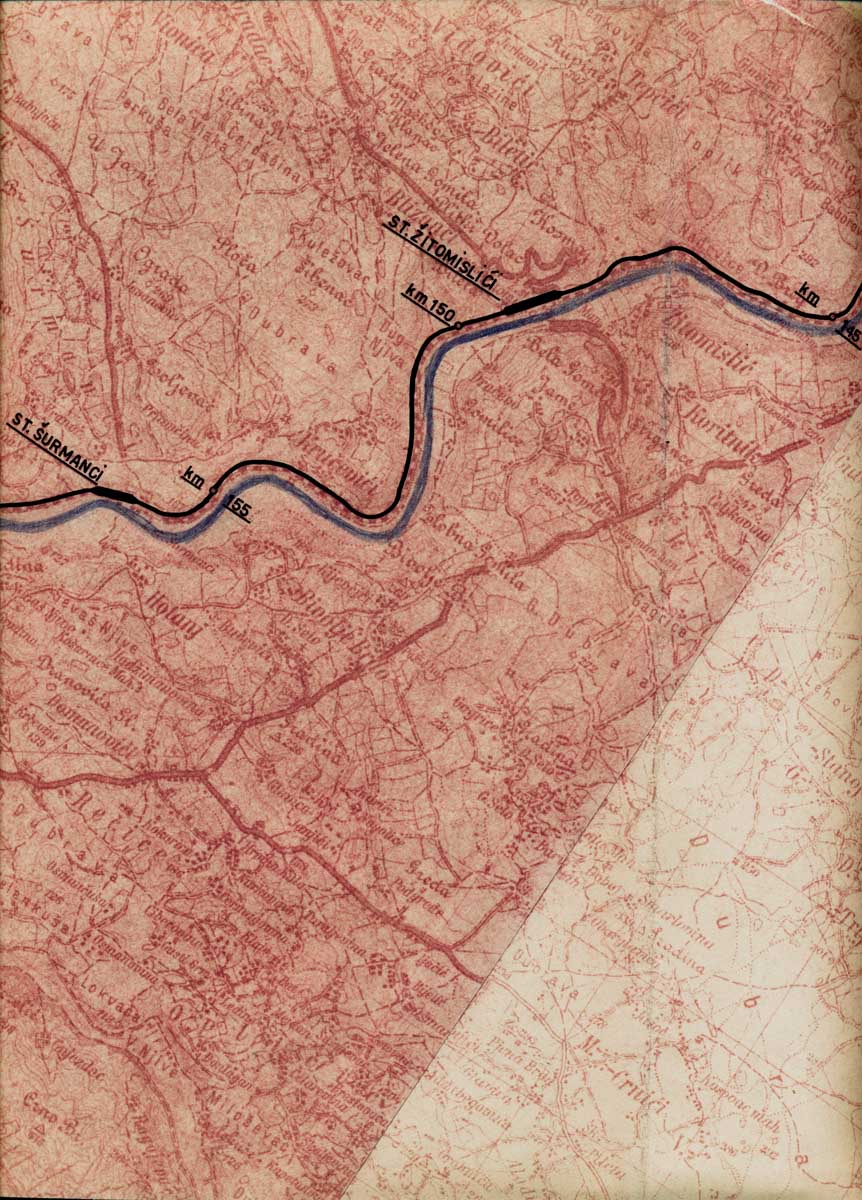

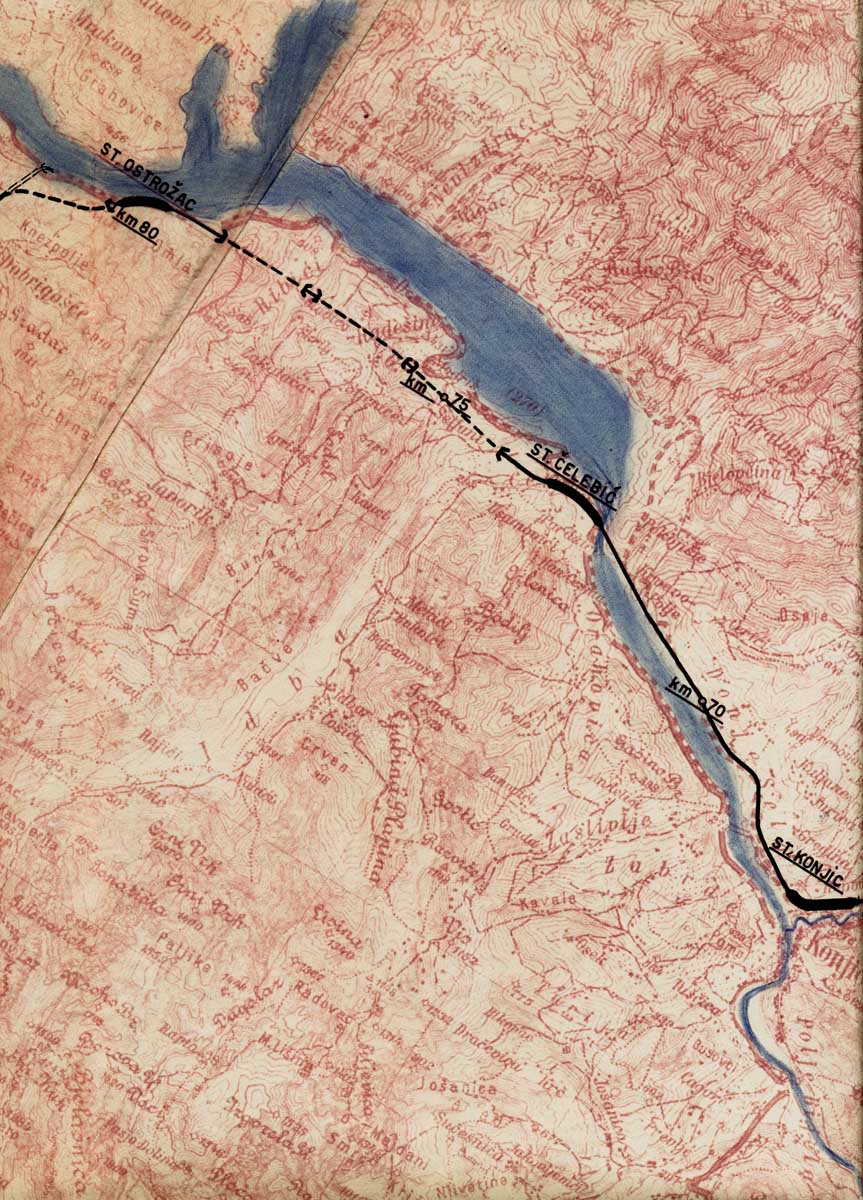

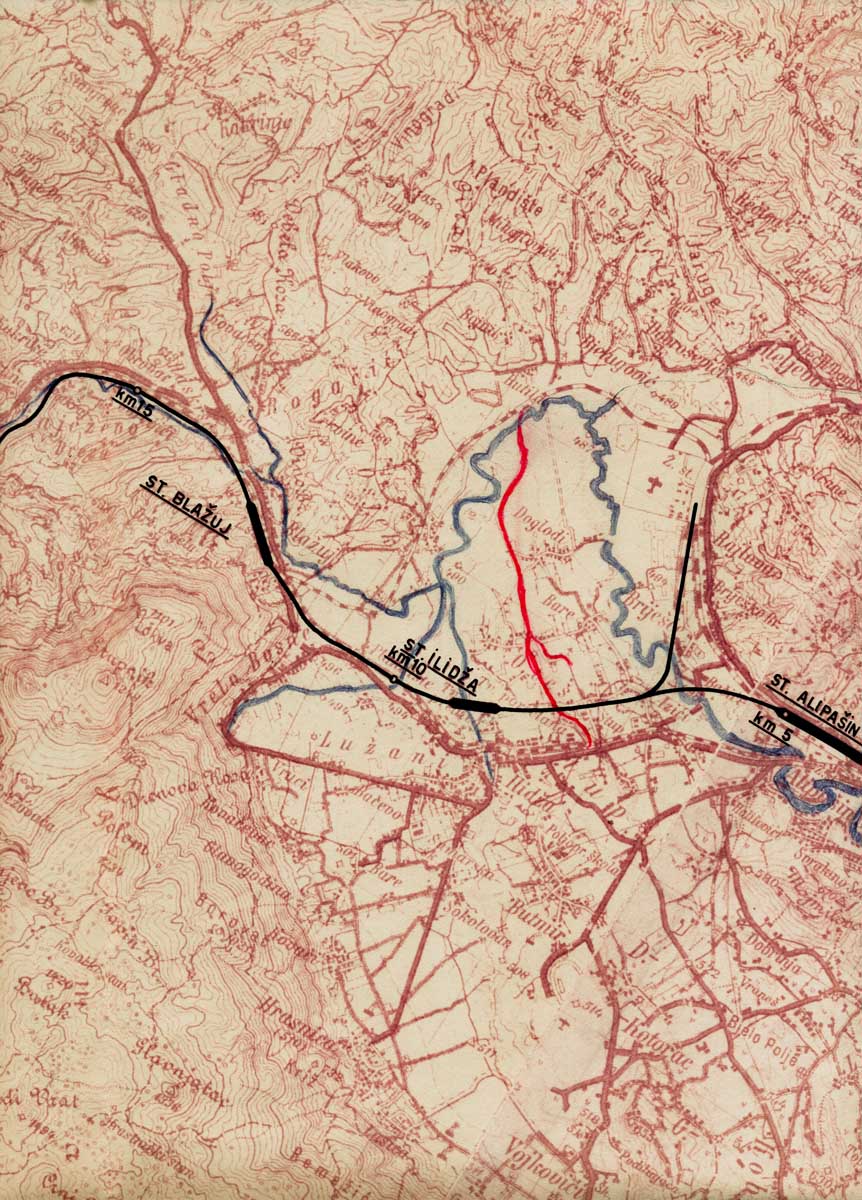

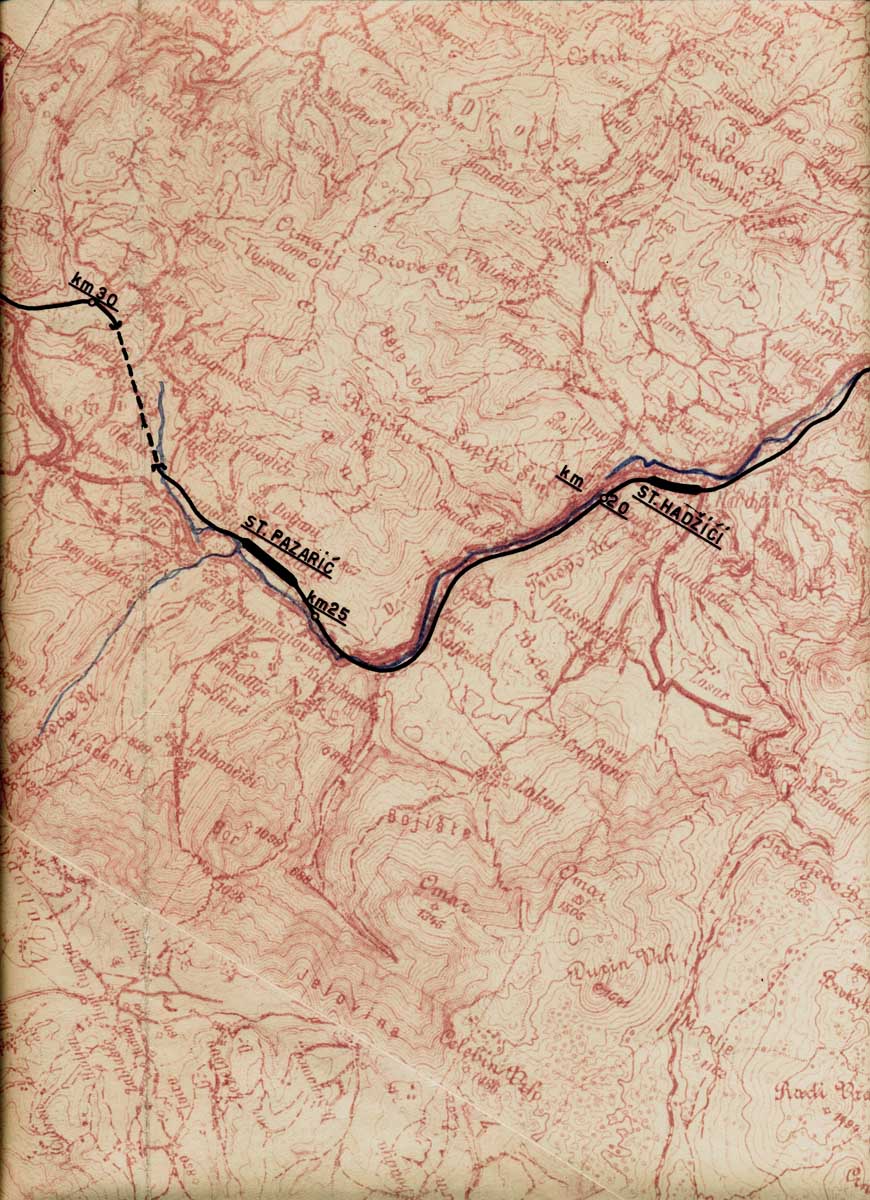

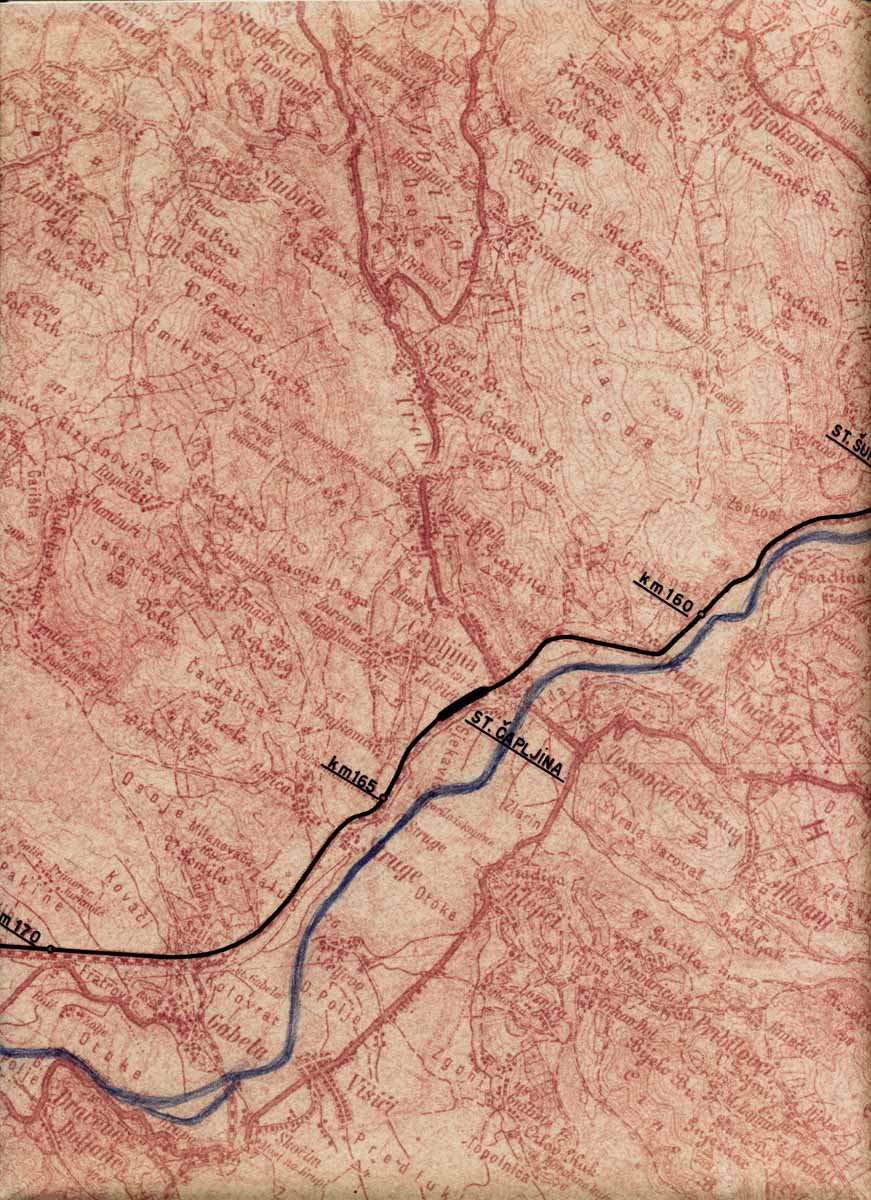

1Objavljujemo uzdužni profil pruge normalnog kolosijeka Sarajevo – Ploče. Također, u prilogu unosimo i situacioni plan pruge sve iz arhivske građe ovog portala u izdanju ZJŽ, Zavod za studije projektovanje i nadzor građenja pod naslovom „Rekonstrukcija željezničke pruge Sarajevo – Ploče“, Beograd 1962. godine. Uzdužni profil pruge prikazuje uspone i padove, kote nivelete, pojedinačna odstojanja i stacionaže. Skice situacionog plana buduće pruge normalnog kolosijeka (rekonstrukcija uzanog kolosijeka) su mapirani.

2Iz istorije:
Iz priloženih skica uzdužnog profila pruga Sarajevo – Ploče duga je od km 0+000 do km 194+631. Radi usporedbe uzana pruga od Sarajeva do Metkovića (1891.Fr) bila je duga 177 km +64, a od Metkovića do Ploča (1942.Fr) 21 km +800 što je ukupno 199 km +440. Uzana pruga od Metkovića do Sarajeva građena je etapno: Metković – Mostar u javnom saobraćaju od 14. maja 1885. god; Mostar – Ostrožac od 22. avgusta 1888. god; Ostrožac – Konjic od 10. novembra 1889. godine i Konjic – Sarajevo od 1. avgusta 1891. godine. Trasa uzane pruge Sarajevo – Ploče definitivno se ukida danom puštanja u javni saobraćaj pruge normalnog kolosijeka na cijeloj trasi tj. 26. novembra 1966. godine.

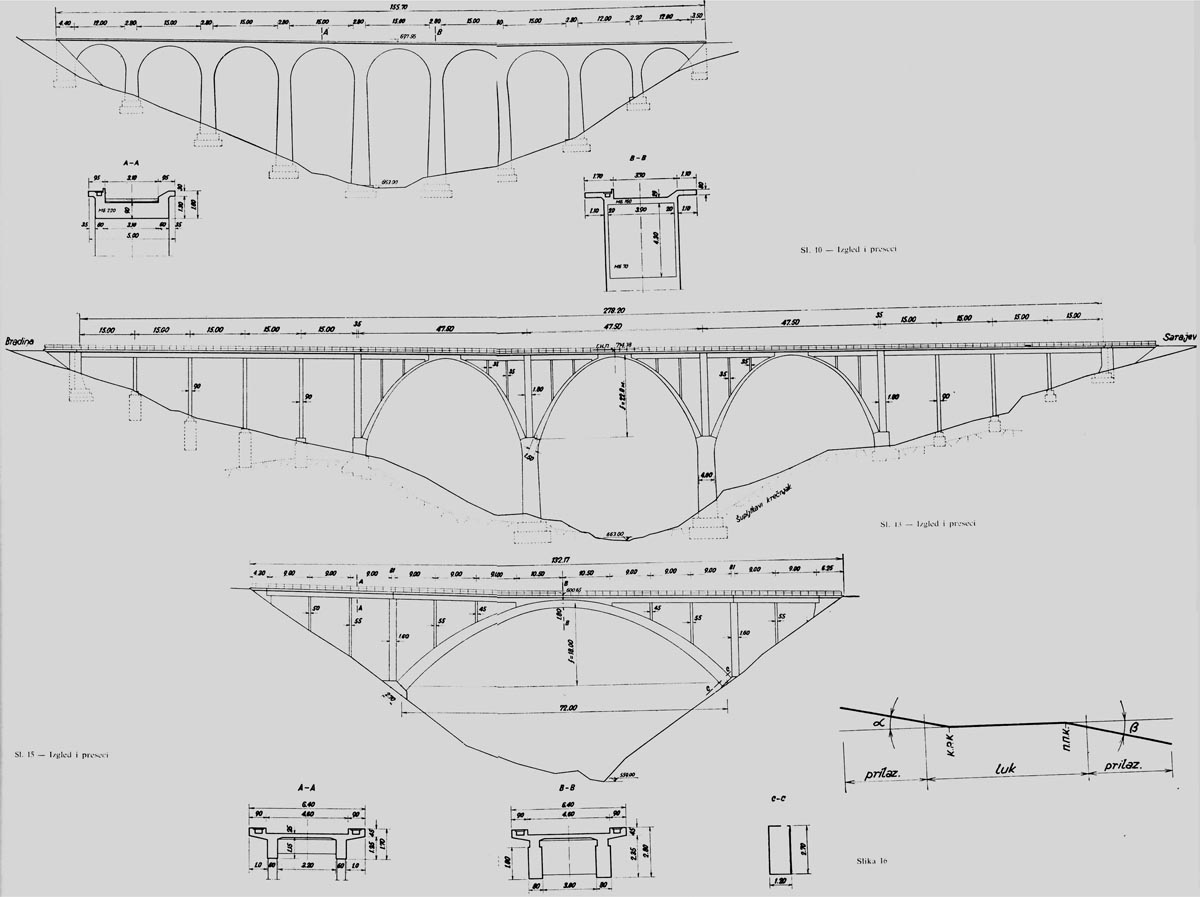

3Od godine 1964. uporedo sa građevinskim radovima gornjeg stroja pruge, otpočinje ugradnja telefonije, signalizacije i stubova za kontaktnu mrežu tako da je ova dionica elektrificirana i puštena u saobraćaj 30. maja 1969. godine.

Napominjemo da je arhivska građa na ovoj stranici u vlasništvu web portala vremeplov.ba i ne smije se objavljivati ​​ili ponovno koristiti bez izričitog dopuštenja.
